Stan surowy otwarty określa budynek, który posiada już kompletną konstrukcję nośną, stropy oraz dach, ale nie został jeszcze wyposażony w stolarkę otworową. Termin ten ma charakter umowny, ponieważ polskie Prawo budowlane nie zawiera jego ścisłej definicji legalnej. Analizując szerzej stan surowy w budownictwie, w praktyce inwestorskiej oznacza to moment, w którym dom zyskał swoją docelową bryłę i jest chroniony przed opadami atmosferycznymi. Zakończenie tego etapu pozwala na precyzyjną ocenę jakości wykonania fundamentów, ścian oraz więźby dachowej.

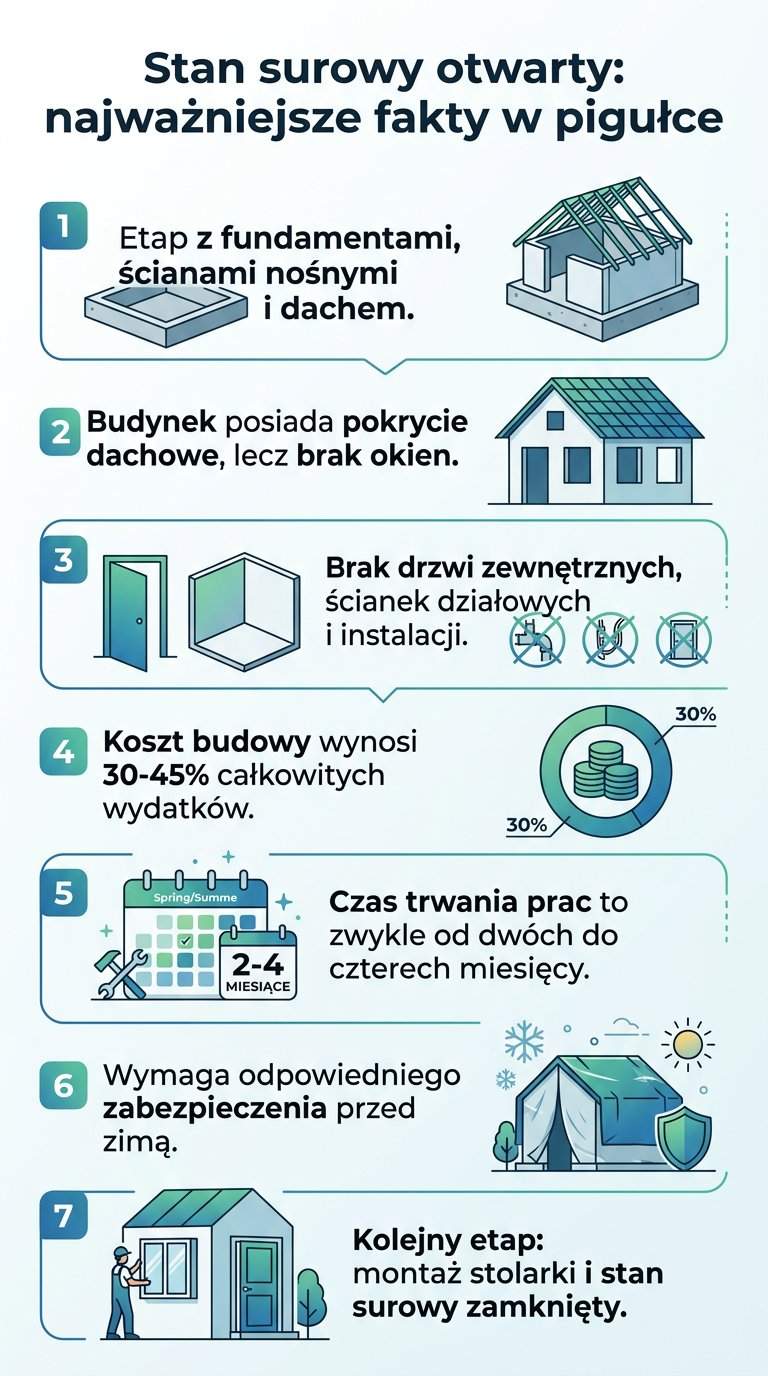

Najważniejsze wnioski
- Stan surowy otwarty (SSO) to termin potoczny, dlatego jego dokładny zakres musi być sprecyzowany w umowie z wykonawcą.
- Prace na tym etapie obejmują fundamenty, ściany nośne, schody żelbetowe oraz konstrukcję i wstępne krycie dachu.
- Brak okien i drzwi w fazie SSO sprzyja naturalnemu procesowi osuszania technologicznego murów i betonu.
- Koszt doprowadzenia budowy do tego poziomu oscyluje w granicach 35-45% całkowitej wartości inwestycji.
- Osiągnięcie tego stadium jest często wymagane przez banki do uruchomienia kolejnych transz kredytu hipotecznego.
- Właściwe zabezpieczenie otworów przed zimą jest niezbędne do ochrony wnętrza przed wilgocią i mrozem.
- W 2026 roku warto sprawdzić, ile kosztuje postawienie domu w stanie surowym 100m2 w 2026 roku, gdyż średni koszt robocizny i materiałów dla SSO wynosi od 2800 do 3600 zł za m2.
Czym charakteryzuje się stan surowy otwarty w praktyce budowlanej?
Stan surowy otwarty (SSO) to faza budowy, w której obiekt posiada wszystkie elementy konstrukcyjne przenoszące obciążenia. Do definicji tej zaliczamy budynek z wymurowanymi ścianami, wylanymi stropami oraz gotową konstrukcją dachu. Brak okien, drzwi zewnętrznych oraz bramy garażowej sprawia, że wnętrze jest wystawione na swobodny przepływ powietrza. Pozwala to na skuteczne odprowadzanie wilgoci technologicznej, która powstała podczas prac betoniarskich i murarskich.
Warto zauważyć, że SSO stanowi fundament dla dalszych robót wykończeniowych i instalacyjnych. Na tym etapie budynek jest już stabilnie osadzony na gruncie, co umożliwia monitorowanie ewentualnego osiadania konstrukcji. Inwestorzy postrzegają ten moment jako zamknięcie najcięższego i najbardziej brudnego etapu robót ziemnych oraz murarskich. Precyzyjne wykonanie pionów i poziomów w tej fazie decyduje o łatwości późniejszego montażu stolarki oraz tynkowania.
"Brak sztywnej definicji SSO w przepisach prawnych sprawia, że każda umowa o roboty budowlane powinna zawierać załącznik z listą konkretnych elementów do wykonania. Spotkałem się z sytuacjami, gdzie wykonawca nie wliczał schodów wewnętrznych do stanu surowego, co generowało dodatkowe koszty na poziomie 15 000 zł." – ekspert ds. nadzoru budowlanego.
Co wchodzi w skład prac konstrukcyjnych na tym etapie?
Wykonanie fundamentów wraz z izolacją przeciwwilgociową i termiczną to pierwszy, fundamentalny krok procesu. Należy tu uwzględnić ławy fundamentowe lub płytę fundamentową, zależnie od warunków gruntowych panujących na działce. Ważnym elementem jest również wprowadzenie przepustów pod instalacje wodno-kanalizacyjne, co zapobiega późniejszym rozkuwaniu betonu. Użycie betonu towarowego klasy C20/25 (dawne B25) zapewnia odpowiednią wytrzymałość konstrukcji na ściskanie.
Ściany nośne oraz ściany działowe tworzą szkielet pomieszczeń i przejmują ciężar wyższych kondygnacji. Najczęściej wykorzystuje się tu pustaki ceramiczne, gazobeton o gęstości 500-600 kg/m3 lub silikaty charakteryzujące się wysoką izolacyjnością akustyczną. W skład prac wchodzą także nadproża okienne i drzwiowe oraz wieńce stropowe, które spinają budynek w sztywną całość. Każdy z tych elementów musi być wykonany zgodnie z projektem konstrukcyjnym, aby zapewnić bezpieczeństwo użytkowania.
Konstrukcja dachu, czyli więźba dachowa, stanowi zwieńczenie stanu surowego otwartego. Drewno użyte do jej budowy powinno posiadać certyfikat klasy C24 i być odpowiednio zaimpregnowane przeciw ogniowi oraz szkodnikom. Na więźbie montuje się pokrycie wstępne, którym może być membrana wysokoparoprzepuszczalna lub pełne deskowanie pokryte papą. Tak przygotowany dach chroni budynek przed zalaniem, co jest istotne w przypadku przerwy technologicznej przed montażem dachówki.
Dlaczego różnica między SSO a SSZ jest istotna dla inwestora?
Stan surowy zamknięty (SSZ) różni się od otwartego przede wszystkim obecnością stolarki otworowej. Aby uniknąć niedomówień, warto sprawdzić dokładnie, co obejmuje stan surowy zamknięty w kontekście konkretnych prac budowlanych. Zamontowanie okien, drzwi wejściowych oraz bramy garażowej sprawia, że budynek staje się szczelny i zabezpieczony przed kradzieżą. Etap ten pozwala na rozpoczęcie prac wewnątrz obiektu, takich jak montaż instalacji elektrycznej czy wodnej, bez obawy o czynniki atmosferyczne. Przejście z SSO do SSZ wiąże się zazwyczaj z wydatkiem rzędu 40 000 – 90 000 zł, zależnie od standardu wybranych profili okiennych.
Wybór momentu przejścia do stanu zamkniętego ma istotny wpływ na fizykę budowli. Zbyt szybkie zamontowanie okien w budynkach o wysokiej wilgotności technologicznej może prowadzić do rozwoju pleśni i grzybów na świeżych tynkach. Analizując, kiedy wybrać najlepszy moment na okna i drzwi w stanie surowym, zauważymy, że pozostawienie domu w stanie surowym otwartym na okres kilku miesięcy pozwala na naturalne „oddychanie” murów. Inwestorzy często decydują się na SSO jesienią, by wiosną, po przesuszeniu bryły, wstawić okna i rozpocząć instalacje.
Z mojego doświadczenia wynika, że pozostawienie budynku w stanie surowym otwartym na jedną zimę to najlepsza inwestycja w trwałość konstrukcji. Pozwala to na naturalne osiadanie fundamentów bez ryzyka pękania drogich, wielkoformatowych przeszkleń.
— Redakcja
Jakie wydatki należy zaplanować na doprowadzenie domu do SSO w 2026 roku?

Koszty budowy do stanu surowego zależą od skomplikowania bryły budynku oraz cen materiałów budowlanych na lokalnym rynku. W 2026 roku zauważalny jest wzrost cen wyrobów stalowych oraz betonu, co bezpośrednio przekłada się na wyceny wykonawców. Budowa domu parterowego o powierzchni 100 m2 w systemie zleconym to wydatek rzędu 320 000 – 400 000 zł brutto. Poniższa tabela przedstawia szacunkowe rozbicie kosztów dla standardowego domu jednorodzinnego.
| Etap prac budowlanych | Koszt materiałów (PLN/m2) | Koszt robocizny (PLN/m2) | Łącznie (PLN/m2) |
|---|---|---|---|
| Prace ziemne i fundamenty | 350 – 480 | 140 – 200 | 490 – 680 |
| Ściany nośne i nadproża | 280 – 400 | 120 – 180 | 400 – 580 |
| Strop monolityczny i schody | 220 – 360 | 130 – 190 | 350 – 550 |
| Więźba i pokrycie wstępne | 300 – 580 | 160 – 270 | 460 – 850 |
| Suma szacunkowa | 1150 – 1820 | 550 – 840 | 1700 – 2660 |
Należy pamiętać, że powyższe kwoty nie uwzględniają kosztów zakupu działki oraz przygotowania dokumentacji projektowej. Inwestorzy budujący metodą gospodarczą mogą zredukować koszty robocizny o około 30-40%, jednak wymaga to większego zaangażowania czasowego. Istotnym czynnikiem cenowym jest również wybór rodzaju dachu – dach dwuspadowy jest o około 25% tańszy w realizacji od dachu wielospadowego.
W jaki sposób zabezpieczyć otwarty budynek przed opadami i mrozem?
Zabezpieczenie budowy na zimę w fazie SSO polega głównie na ochronie wnętrza przed bezpośrednim działaniem śniegu i deszczu. Otwory okienne i drzwiowe warto przesłonić grubą folią budowlaną lub deskami, pozostawiając niewielkie szczeliny dla wentylacji. Zapobiega to gromadzeniu się wody na stropach, która w przypadku zamarznięcia mogłaby doprowadzić do mikropęknięć betonu. Ważne jest, aby folia była solidnie przytwierdzona do muru, co zapobiegnie her zerwaniu przez silny wiatr.
Instalacje wodociągowe, jeśli zostały już doprowadzone do budynku, muszą zostać opróżnione z wody przed wystąpieniem pierwszych przymrozków. Lód zwiększa swoją objtość o około 9%, co może rozerwać rury i zawory, generując niepotrzebne koszty napraw. Warto również sprawdzić drożność rur spustowych i rynien, aby woda opadowa była skutecznie odprowadzana z dala od fundamentów. Zalegająca przy ścianach fundamentowych woda może osłabić strukturę gruntu i doprowadzić do nierównomiernego osiadania obiektu.
"Podczas audytu budowy v 2025 roku zauważyłem, że brak zabezpieczenia wieńców przed deszczem spowodował głęboką penetrację wilgoci w głąb gazobetonu. Wysychanie takich ścian trwało dodatkowe cztery miesiące, co opóźniło tynkowanie o cały sezon." – inżynier budownictwa.
Jakie formalności w dzienniku budowy są wymagane przez banki?

Osiągnięcie stanu surowego otwartego jest istotnym punktem kontrolnym dla instytucji finansujących budowę domu. Kierownik budowy musi dokonać stosownego wpisu w dzienniku budowy, potwierdzającego zakończenie prac konstrukcyjnych zgodnie z harmonogramem. Zanim jednak przejdziemy do kolejnego etapu, warto zrozumieć, co oznacza stan surowy zamknięty w oczach rzeczoznawcy bankowego. Na tej podstawie bank wysyła specjalistę, który weryfikuje postęp prac i stopień zużycia wypłaconych wcześniej środków. Pozytywna inspekcja warunkuje uruchomienie kolejnej transzy kredytu, niezbędnej do zakupu okien i rozpoczęcia etapu SSZ.
Warto zadbać o czytelną dokumentację fotograficzną każdego etapu, zwłaszcza elementów ulegających zakryciu, takich jak zbrojenie ław czy izolacja fundamentów. Zdjęcia stanowią dowód dla banku oraz ubezpieczyciela na rzetelne wykonanie robót. Polisa ubezpieczeniowa dla domu v budowie często wymaga osiągnięcia SSO, aby objąć ochroną elementy konstrukcyjne od zdarzeń losowych, takich jak huragan czy uderzenie pioruna. Precyzyjne raportowanie postępów minimalizuje ryzyko wstrzymania finansowania.
Jakie błędy najczęściej pojawiają się na tym etapie realizacji?
Najbardziej kosztowne błędy dotyczą zazwyczaj hydroizolacji oraz wykonania elementów żelbetowych. Brak izolacji poziomej pod ścianami fundamentowymi to częste niedopatrzenie, które skutkuje podciąganiem kapilarnym wilgoci do ścian nadziemia. Naprawa tego błędu na późniejszym etapie wymaga kosztownych iniekcji krystalicznych, których cena przekracza wielokrotnie koszt tradycyjnej papy termozgrzewalnej. Należy również pilnować grubości otuliny betonowej dla prętów zbrojeniowych, aby zapobiec ich korozji.
Analiza przypadku z 2026 roku pokazuje, że błędy w wymiarowaniu otworów okiennych na etapie murarskim mogą podnieść koszt stolarki o 15%. Wykonawca wymurował otwory o 3 cm węższe niż zakładał projekt, co wymusiło zamówienie okien na wymiar zamiast modeli typowych. Regularne sprawdzanie przekątnych pomieszczeń oraz pionów ścian pozwala na szybką korektę błędów przed związaniem zaprawy. Inwestorzy, którzy zaniedbali ten aspekt, musieli mierzyć się z dodatkowymi kosztami wyrównywania ścian grubymi warstwami tynku.
Podsumowanie
Stan surowy otwarty to przełomowy etap budowy, który nadaje domowi ostateczny kształt architektoniczny i zamyka fazę najcięższych prac konstrukcyjnych. Chociaż termin ten nie widnieje w ustawach, jego poprawne zrozumienie oraz precyzyjne określenie w umowie z wykonawcą jest niezbędne dla bezpieczeństwa finansowego inwestycji. Osiągnięcie SSO pozwala na swobodne osuszanie budynku i przygotowanie go do montażu okien oraz instalacji wewnętrznych. Planując z wyprzedzeniem to, co dalej po stanie surowym zamkniętym, oraz dbając o właściwe zabezpieczenie konstrukcji przed zimą, proces budowlany może przebiegać sprawnie i bez nieprzewidzianych wydatków. Właściwie wykonany stan surowy to gwarancja trwałości całego domu przez dziesięciolecia.
